通過貝雷梁在響灘大橋雙幅雙柱大跨度蓋梁施工中的應用,分析雙幅雙柱大跨度蓋梁施工的原理和構造,墩頂蓋梁擬采用“托架法”施工,不設支架,托架支點采用“抱箍”。該方法既能保證蓋梁質量,又能縮短工期,表明響灘大橋雙幅雙柱大跨度蓋梁施工是完全合理可行的。
施工工藝
墩頂蓋梁擬采用“托架法”施工,不設支架,托架支點采用“抱箍”。該方法既能保證蓋梁質量,又能縮短工期。
施工方法
每套鋼夾箍為兩半圓結構,由工廠加工,兩個半圓之間通過高強度螺栓連接,鋼夾箍制作成型后,分兩個半圓運往工地。
根據托架高度和蓋梁底標高,在墩柱上確定夾箍的位置,然后將兩個半圓夾箍通過高強度螺栓固定在墩柱上,抱箍與墩柱間襯一層橡膠帶。螺栓施擰時,先用扭矩法進行初擰,再用轉角法進行終擰,使螺栓達到預定的拉力,扭緊力矩不得小于143.3(kg?m)。螺栓施擰結束后要進行質量檢查,用扭力板手檢查,用小錘敲擊螺栓,由聲音和扭力判斷是否由漏擰的螺栓。

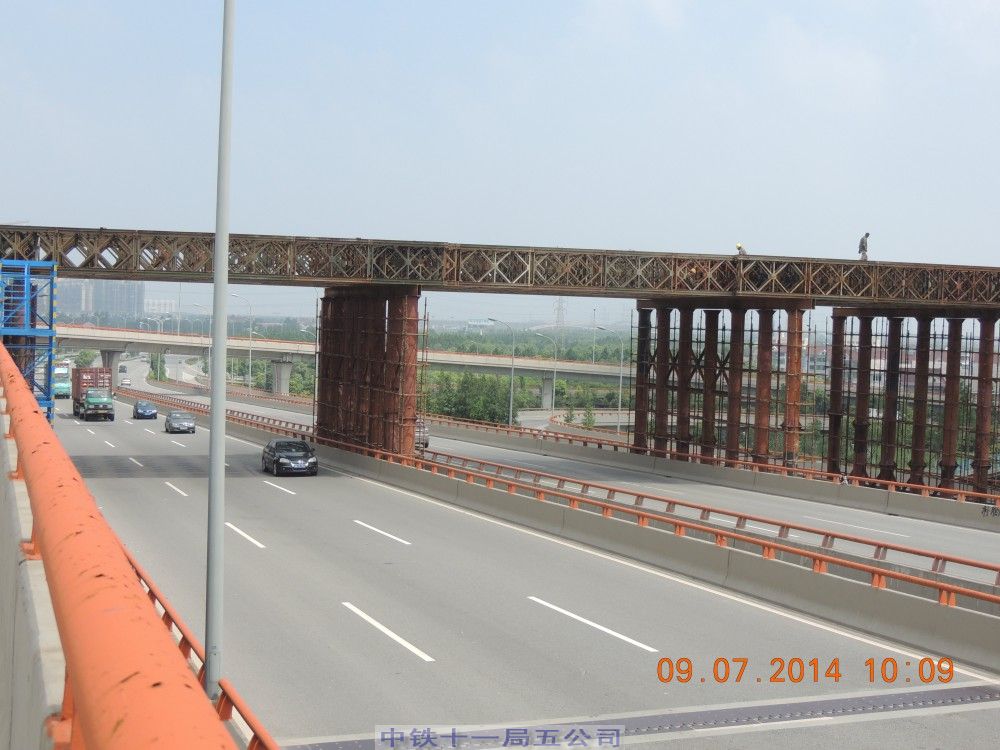

托架由貝雷梁組成,就地拼裝后吊裝就位,然后拼裝蓋梁底模(分配梁在底模上已加工就位)。
當蓋梁混凝土抗壓強度達到2.5Mpa時,并保證不致因拆模而受損壞時,可拆除蓋梁側模板。拆模時,可用錘輕輕敲擊板體,使之與混凝土脫離,再用吊車拆卸,不允許用猛烈地敲打和強扭等方法進行,并吊運至指定位置堆放。模板拆除后,及時清理模板內雜物,并進行維修整理,以方便下次使用。
底模拆除時要待混凝土強度達到設計強度的95%時,張拉蓋梁預應力束N2-2、N1-1、N1-4,張拉完成后用真空壓漿法對管道進行壓漿,壓漿完畢48小時后,才能拆除底模托架。托架拆除時,嚴格按由上而下的順序進行。
質量保證措施
建立健全包括施工、質量、測量、試驗、計量、機械、安全、材料管理等部門在內的一整套質量保證機構,同時發揮黨政工團齊抓共管的作用。加強質量意識教育,圍繞質量方針目標,進行一系列質量管理活動。
結束語
貝雷梁強度和剛度滿足設計規范要求,是大跨度蓋梁施工的關鍵技術所在,在施工期內我對貝雷梁的變形進行了監控,比預期計算值偏小,達到設計要求。
